Electricidades Moçambique, (EDM), através do Projecto de Melhoria da Qualidade e Eficiência Energética (PERIP, sigla em Inglês), está a ampliar a sua rede de fornecimento de energia eléctrica, visando reforçar e melhorar a qualidade da rede, devido ao crescimento exponencial da Cidade e Província de Maputo.
Trata-se de uma intervenção de raiz, que consiste em substituir o sistema em uso, como objective de aumentar a capacidade dos Transformadores para responder aos desafios do contexto actual, estando, neste momento, há 90% do nível de execução.
De acordo com uma nota da EDM, este Projecto (PERIP) está avaliado em cerca de 150 Milhões de Meticais, financiados pelo Banco Mundial, e inclui três (3) componentes, nomeadamente: (1) Melhoramento de Infra-estruturas Eléctricas; (2) Reengenharia dos Processos, incluindo o Plano de Redução de Perdas; e (3) Capacitação Institucional e Formação. Para a primeira componente, relative ao aumento da capacidade das 17 Subestações ao longo do País, o Projecto está orçado em cerca de 20.1 Milhões de Doláres norte-americanos.
Segundo o Gil Massinga, Gestor do PERIP, na Cidade de Maputo, as actividades de correm a um ritmo acelerado, estando em curso a reabilitação e ampliação das Subestações 2,4,5,8,10,11, da Matola-Rio, tendo sido já concluídas as obras nas Subestações 1,6,7, CTM, Matola 275, Machava, Infulene, Limak e Boane.

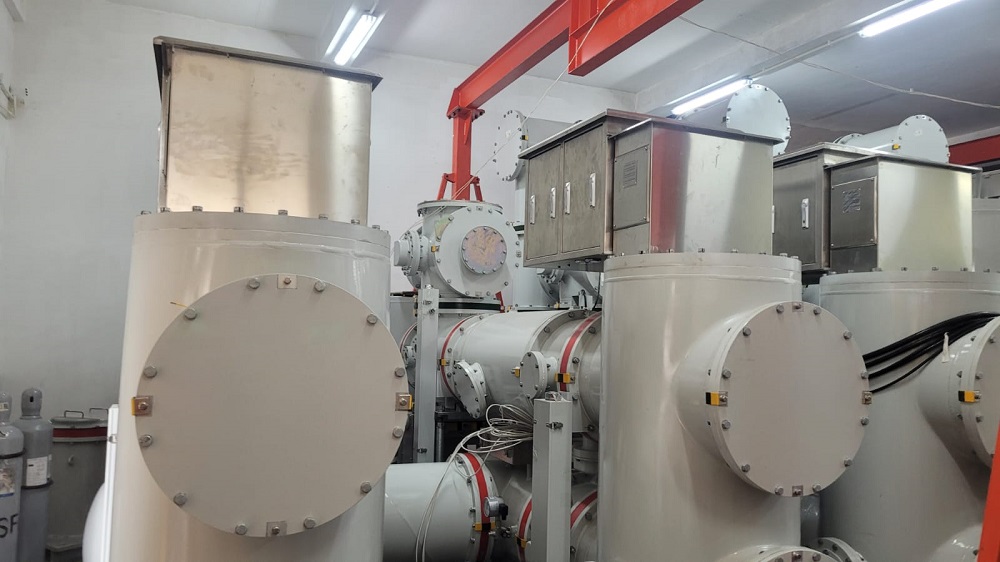

“Por exemplo, na Subestação N.º7, decorre a instalação do equipamento de potência para elevar a capacidade do Transformador, de 40 MVA para 70MVA. Por sua vez, na Subestação N.°1, está em curso a instalação de Painéis de 11kV, tendo sido instalado o Transformador de 40MVA, passando, também, para 70MVA”, reafirmou o Gestor do Projecto, durante a visita de trabalho com jornalistas, promovida pela EDM, à subestações 1 e 7, na Cidade de Maputo, no passado dia 19 de Outubro de 2023.
Ainda na sua intervenção, o Gil Massinga, referiu que estas obras de ampliação e reforço do sistema de fornecimento de energia eléctrica podem resultar, nalgumas casos restrições no fornecimento de energia eléctrica que serão pontualmente comunicadas aos Clientes, pelo que, a EDM agradece a compreensão de todos”.
Sublinhe-se que o Projecto foi desenhado em 2016, tendo as obras iniciadas em 2020. Inicialmente, Previa-se que as obras terminassem este ano, mas devido às restrições impostas pela pandemia da COVID-19,o PERIP sofreu uma paragem forçada e o calendário de finalização foi reprogramado para primeiro semestre de 2024.
